築牢供電安全防線​——風能公司苜蓿台風電場場用電備自投技改圓滿完成

2025-10-20 16:23 / 查看:570

(通訊員 陳國勇/攝影 羅祥忠)近日,風能公司苜蓿台風電場順利完成場用電備自投技術改造工作,成功實現場用電電源切換方式從手動到自動的升級,顯著提升了場用電的可靠性和安全性,為風電場的安全穩定運行築牢了堅實屏障。

手動切換隱患多 技改迫在眉睫

苜蓿台風電場110kV變電站為無人值守場站,場用電可靠性對風電場的正常運轉極為關鍵。此前,該站兩路電源依賴手動切換開關,一旦出現斷電情況,需人工進行操作。這不僅導致恢複供電時間漫長,工作人員還可能麵臨觸電風險。倘若手動切換不及時,極有可能引發調度通信中斷、設備跳閘等一係列問題。同時,原手動切換開關缺乏過載保護功能,使用年限久、機構存在卡澀現象。當一路電源失電時,繼保室的重要設備隻能依賴蓄電池與UPS供電。如果這些設備出現故障,很容易引發非計劃停運事件,難以滿足場用電穩定供應需求,這也進一步凸顯了此次技改的必要性。

精心籌備多管齊下 全力保障技改推進​

項目啟動前,運營中心聯合技術團隊進行了全麵且細致的籌備工作。在明確采用整體更換配電櫃的安裝方案後,迅速完成ATS設備的采購以及的新配電櫃定製工作,同時積極協調地調申請SVG停運時間。此外,還備齊了電纜頭、母排等施工所需物資,組建了專業施工隊伍,並製定了詳盡的停電、安裝及應急保障計劃,確保技改工作順利推進。​

高效施工精準操作 竭力降低影響​

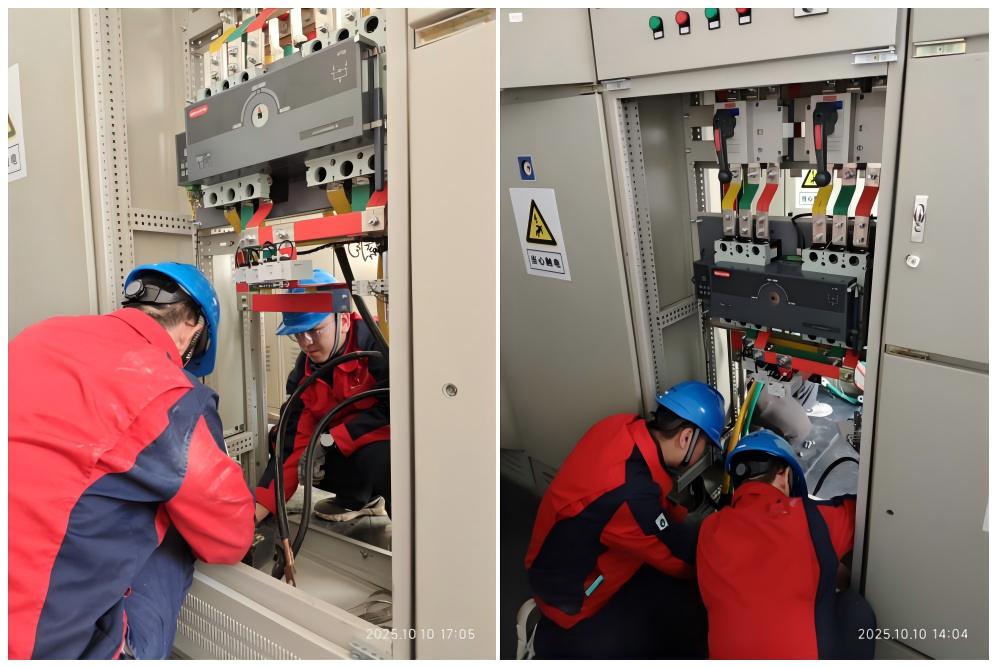

施工過程嚴格依照預定計劃有序開展。運維人員首先對兩路380V交流電源進行停電操作,隨後拆除原櫃體及連接線,緊接著快速完成新配電櫃安裝、母排與電纜接線,並同步對ATS裝置進行調試。整個施工過程僅停電6小時,未對場站正常運行及機組出力造成任何影響。

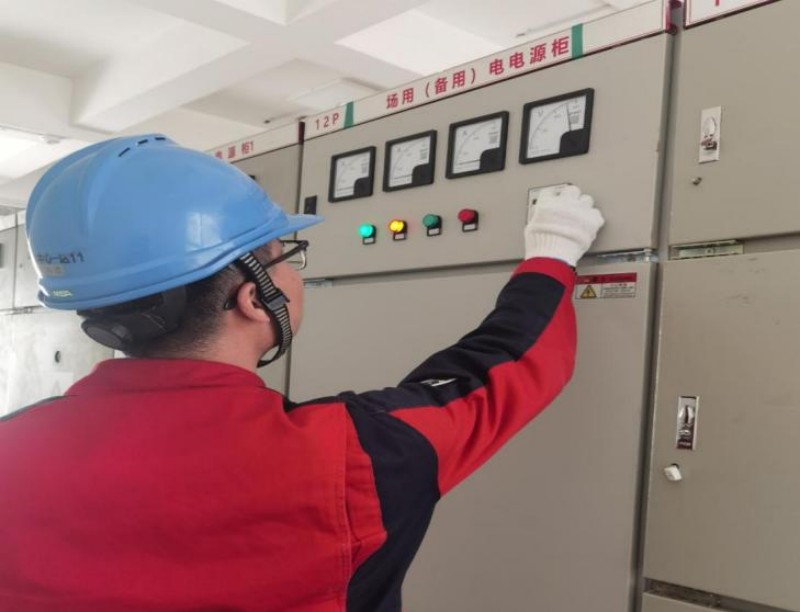

圖1 緊張有序組織施工

此次技改成效顯著,成功將手動切換升級為ATS自動切換。當主電源失壓後,係統能在4秒內自動切換至備用電源,無需人工幹預。這一改變不僅消除了人工操作所帶來的安全隱患,還大幅縮短了電源恢複的時間,有力保障了場用電的連續穩定供應,為變電站安全高效運行奠定了堅實基礎。下一步,風能公司苜蓿台風電場將以此次技改為契機,深入排查場用電係統的潛在隱患,持續優化供電保障機製,為風電場安全發電提供全方位的保障。

圖2 設備功能測試
